——南阳市政工程总公司护城河工地施工侧记
阳春三月的南阳大地,草长莺飞,鸟语花香,万物复苏,处处呈现出一片生机勃勃的景象。不知不觉间,春天的脚步已经悄悄走来了……

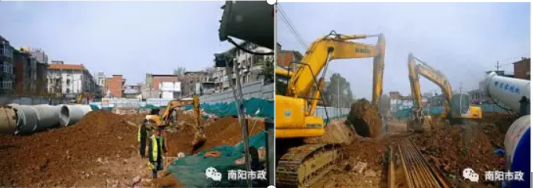

进入人民公园到温凉河入河口,全长4.5公里的护城河综合治理全线工地,映入眼帘的,首先就是各个施工段既忙碌紧张又井然有序的施工现场。工人们戴着口罩进行作业,有的在绑扎安装钢筋,有的在现场制作砂浆试块,有的在检查沟槽回填压实度;多台大型机械在不停的运转,挖掘机全力开动挖掘碎石泥块,渣土车来来往往清运渣土石料,吊车吊装污水管子……熟悉的建设场景,让人倍感亲切。随着项目有序复工复产,护城河工地已经从寂静沉默中醒来,逐渐恢复往日的繁忙。
护城河工程自2月20日有序复工以来,市政总公司一手抓疫情防控,一手抓工程建设,全体参战人员抢天夺时,只争朝夕,保质保量快速施工,工程进展迅速。截止目前,工程开工26天以来,已完成沟槽开挖1100米,安装污水管道950米,渣土清理外运24000立方米。人民路与新华路交叉口正在进行箱涵底板浇筑,计划3月18日进行墙筋和顶板钢筋绑扎浇筑。
